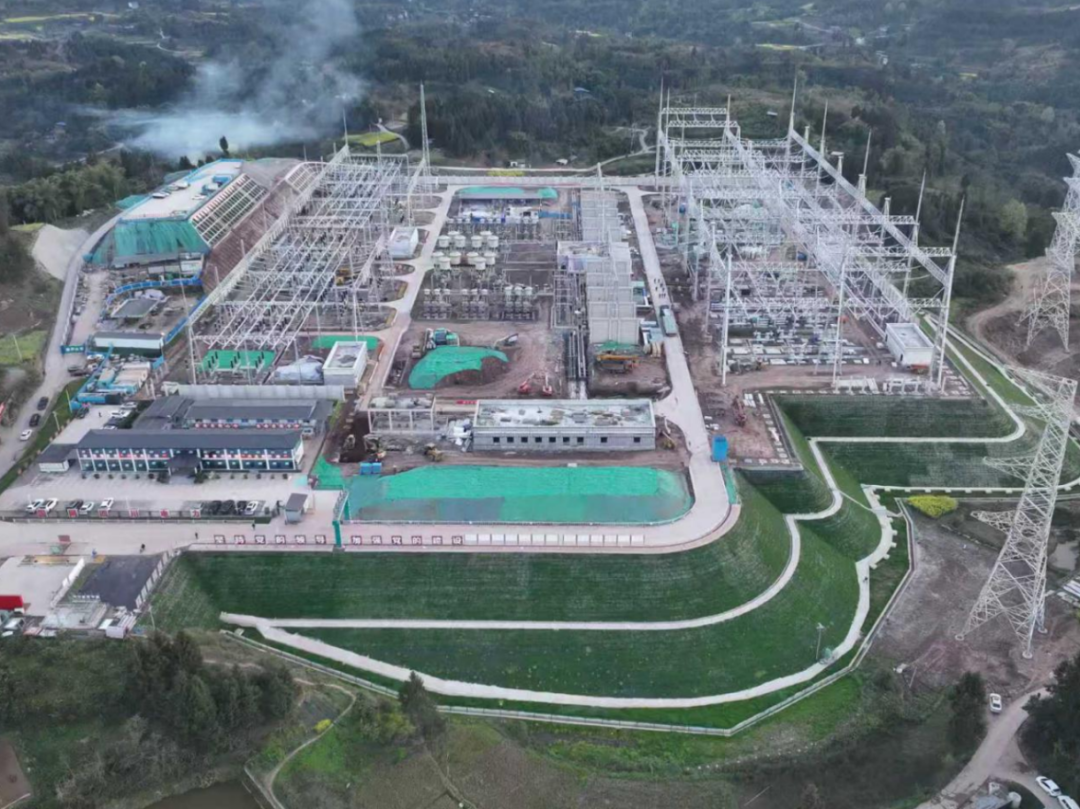

暮春时节,川东丘陵,细雨如织。在广安区穿石镇袁家梁子,广安II500千伏输变电工程已初具雏形。这座未来将承载广安近半数电力供应的“能源心脏”,正在细雨中拔节生长。
“结合当地自然条件种植草坪,新铺的草皮已经长得翠绿茂密。”项目技术员吴敏向记者介绍,项目在加快建设的同时也不忘绿化,对站区进行草籽播撒与植被恢复,让变电站外部风貌与周边绿色环境深度融合。项目周边区域很多居民都赞叹:“这真是一座绿色变电站!”
“绿色变电站”背后,是国网广安供电公司对环保理念的持续践行。站址开挖阶段,施工团队便实施了表土剥离和集中堆放,为后期复垦与植被恢复保存了珍贵的熟土资源。输电线路采用高跨设计,最大限度减少对沿线林木的砍伐,将电网建设对生态环境的影响降至最低。

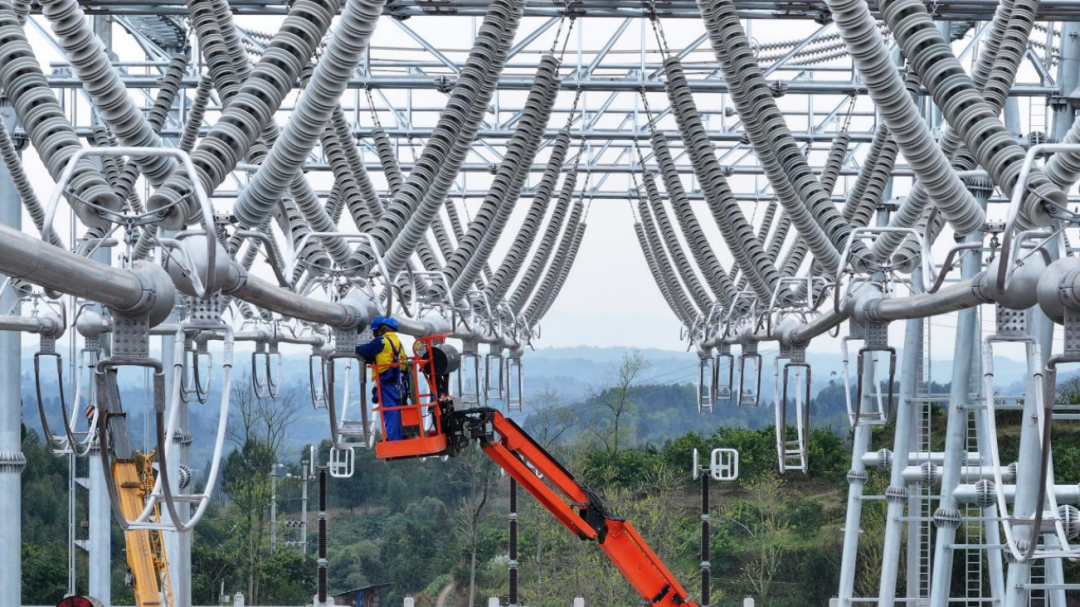

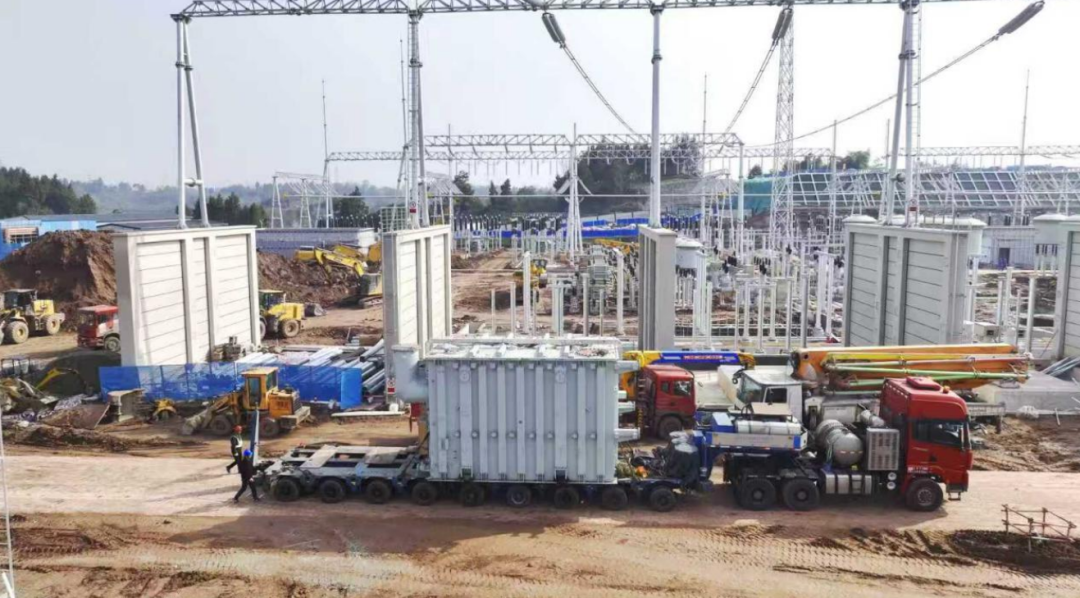

步入主变区,几台主变压器正在进行安装收尾工作。“为保障6月30日按期投运,我们长期保持平行作业、密集施工,挂图作战管控工期,精准到每一天。”吴敏指着现场忙碌的人群说,“土建、电气同步推进,今天同时作业人数达到448人。”
一项500千伏输变电工程,常规施工建设时限至少需要15到18个月。在主变区,吴敏指着正在协同作业的两台吊车说:“过去,土建收尾和设备安装往往要‘排队’进行。如今,我们通过精细化的工序编排,在不影响调试的前提下,同步开展主变油坑卵石回填,实现土建与电气无缝穿插。”
这套“科学化、精细化”的项目管控体系,正是工程“极致提速”的核心秘诀。从2025年6月下旬开工到2026年6月投运,建设团队已通过5+2分区及平行施工的科学管控手段全力推动进度,正力争将工期优化至13个月,上演一场与时间赛跑的攻坚战。届时,这将刷新四川同类工程的建设速度纪录。
据悉,广安II500千伏输变电工程是广安历史上投资最大、规模最大的电网工程,也是2026年迎峰度夏和保障地区经济社会发展的核心保供工程,政府、企业、施工方等各方力量都在群策群力、全力以赴。
湖南送变电施工项目部副经理李勇说道:“广安市的电网施工环境是我见过最好的,政企协同、全力配合,才有这样不可思议的建设速度。”从开工至今短短10个月,广安市委书记和市长已各3次到现场督导,市政府先后出台两个双签发的攻坚方案,重心向项目聚焦、力量向项目集结、资源向项目倾斜,集中力量抓项目促投资,为工程扫清障碍、保驾护航。
这样的“加速度”早在核准阶段,政企协同就已跑出惊人效率。
2024年9月11日国网专家评审到12月26日取得四川省发改委核准批复,仅用时100天,创下全省同类工程用时最短纪录。
2025年1月,广安市政府将工程明确为全省首个被纳入抢险救灾项目的电网工程,开辟行政审批与物资调配绿色通道。
2025年7月23日,广安市委书记张彤带领全市“四大班子”赴工程现场调研,一线督战、靠前协调。
“项目投运后,广安电网将彻底改变过去‘单核独撑’的局面。”国网广安供电公司调度控制中心主任沈大千表示,广安II500千伏变电站将与现有的黄岩500千伏变电站互联,初步形成“双核”主网架结构。全市500千伏电压等级主变容量将从150万千伏安跃升至390万千伏安,最大供电能力从182万千瓦提升至300万千瓦以上,供电能级实现大幅度跃升,将为广安市实施同城融圈首位战略、加快构建“4+N”百亿产业项目格局提供更有效的电力保障,有效支撑民生用电与产业升级。
不仅拼速度,更要拼技术的厚度与创新的力度,这在头号工程建设中的体现得尤为明显。
该公司建设部主任秦少鹏介绍,项目团队利用BIM技术进行一体化协同设计,从主变压器到HGIS设备的每一个构件,都标注着精确的1:1尺寸数据,变电站全貌在计算机中精准建模,大幅减少了施工返工与调整。设备选型上,项目采用国内领先的HGIS组合电器,占地面积小、运行可靠性高。
无人机在建设过程中同样大显身手。

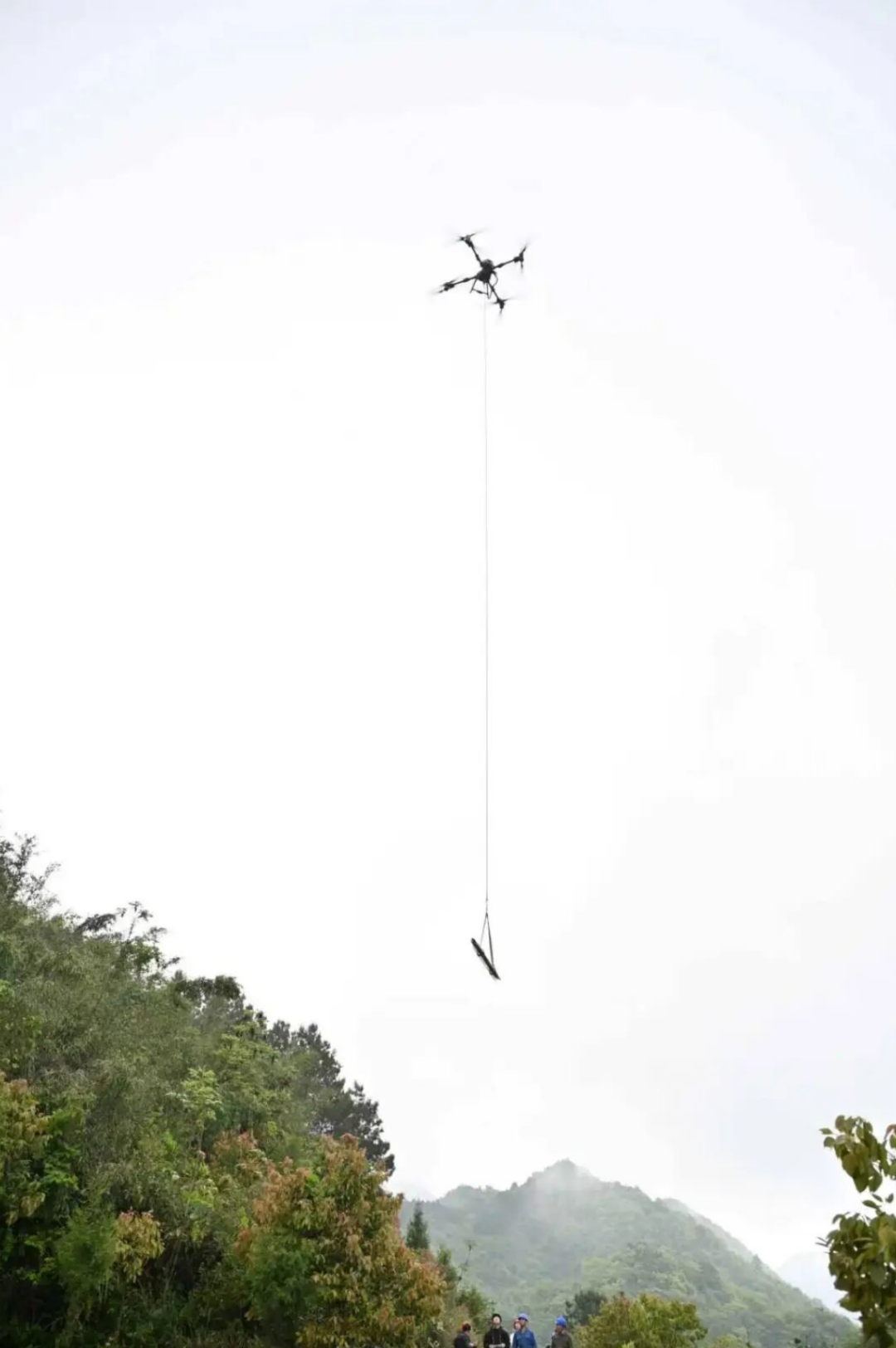

3月27日,工程跨越广泸高速公路施工启动。面对车流密集、安全管控标准高的挑战,项目团队确定“无人机牵引先导绳+封网防护”智能施工方案,高空作业人员搭建防护屏障,地面技术人员全程精准操控无人机完成牵引绳架设,最大程度保障了高速通行效率。与此同时,无人机航拍、在线监测等数字化技术贯穿全过程,每天形成航拍日报,实现作业可视化、远程化监管。
在广安区穿石镇芭蕉湾社区工作人员袁健峰谈及家门口的变电站建设时感慨道:“我们都知晓,这是保障老百姓用电和广安发展的重点项目,社区上下全力支持,盼着它早日投用。开工以来,施工队几乎是日夜都在转,听说6月底就要完工了,速度是真快。”
在广安经开区新桥化工园区,四川和邦生物年产50万吨双甘膦项目是广安“4+N”百亿产业项目的龙头之一。这个总投资167亿元的项目是广安建市以来引进的单个体量最大的产业项目,全部建成后年产值约200亿元,将建设全球最大的双甘膦生产基地。“我们的生产工艺对电力稳定供应要求极高,供电一旦波动,整条生产线都可能受到影响。”企业相关负责人说,“现在50万吨双甘膦项目正加紧推进,等这座500千伏变电站6月底投运,我们就能放心推进后续项目了。”
在川渝高竹新区,管委会招商服务中心相关负责人告诉记者,新区近年来已落地时代长安动力电池等百亿级项目,汽车零部件产业链条不断延伸。“电力保障是招商引资的关键要素,外地企业来投资,最怕的就是能源保障跟不上。”他说,“广安II500千伏输变电工程投运后,我们招商引资的信心更足了。”
记者手记看见“生长”的力量
在广安II500千伏输变电工程现场采访,一张“工程建设日报”引起了我的好奇。工作人员介绍,这份日报每天下午6时30分准时生成,涵盖当日工程进度、人员投入、机械投入、明日计划等七大项内容,每一项内容都很扎实,只有“按计划未完成原因”一栏,写着一个字:无——每日的工作计划只有多做的,不可能有计划了未完成的。
作为川东地区能源保障的重点工程,广安II500千伏输变电工程不仅在助力地方电力供给上发挥关键作用,更将绿色施工、技术创新与政企协同融入建设全过程。尤其令人感慨的是,该项目核准批复,仅用时100天,创下全省同类工程最快纪录;建设团队通过精细化的工序编排,优化工期至13个月。最高448人同一天作业、39台机械同一刻运转——这些数字背后,是一群人用日复一日的坚守,将“不可能”变成了“可能”。
稳定的电力供应,让产业落地有了坚实支撑,城市发展的底气也更足了。这里输出的不仅是电力,更是信心。工程不仅点亮了万家灯火,更点燃了发展的希望——让人真切看见:“分秒必争”的力量,正在这片土地上悄然拔节。
来源:魅力广安
